ПАО "Ростелеком"

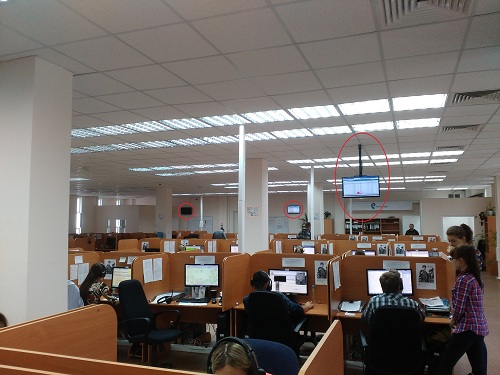

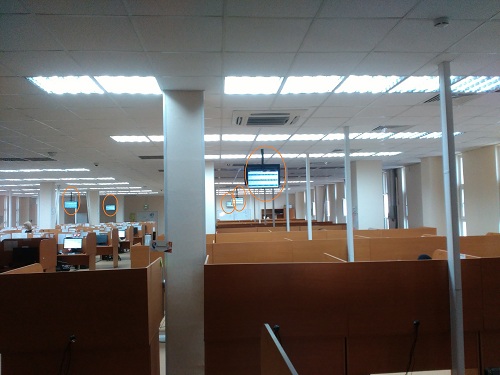

Видеопанели на 4м этаже |
Видеопанели на 4м этаже |

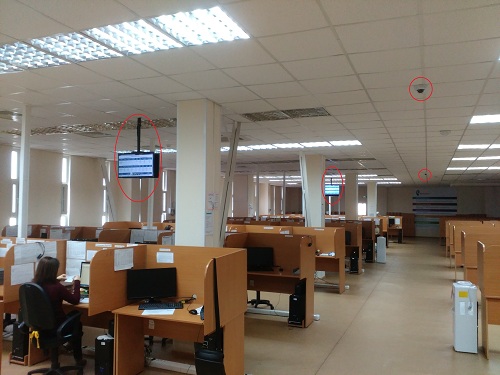

Видеопанели и камеры на 3м этаже |

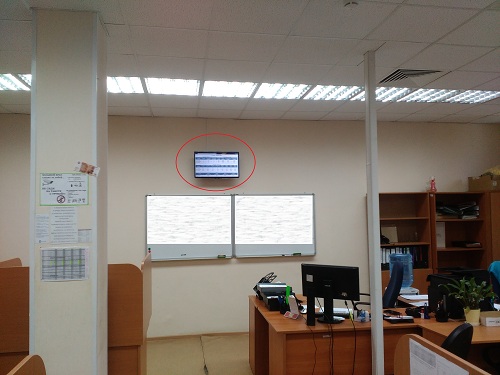

Видеопанель на 3м этаже |

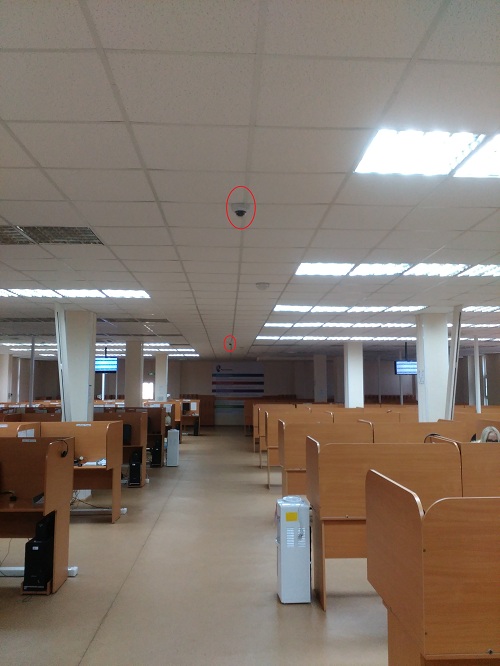

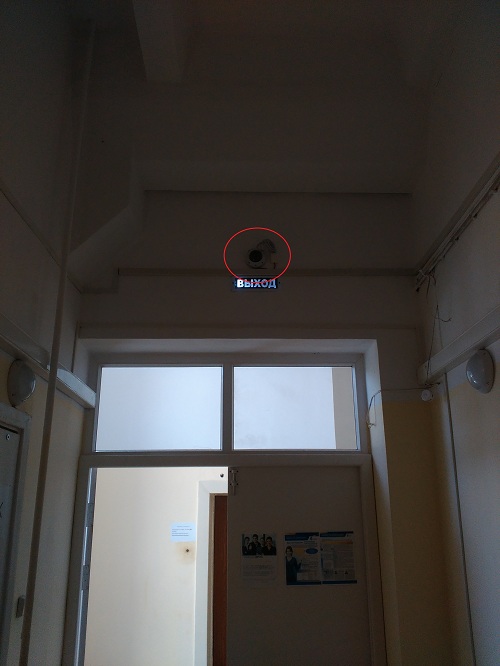

Камера в коридоре на 3м этаже | Камеры на 4м этаже |

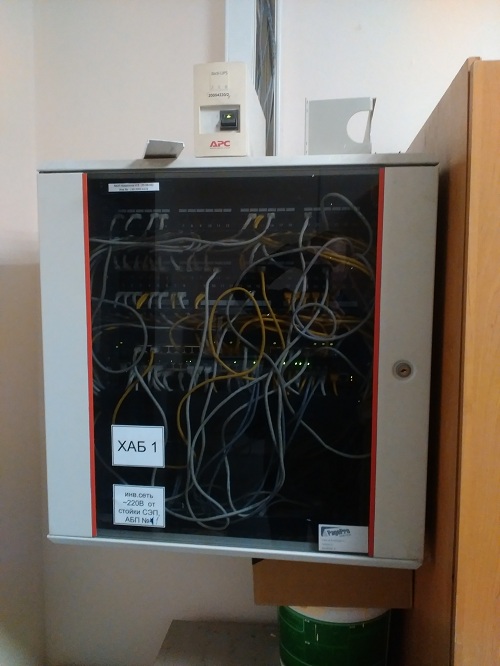

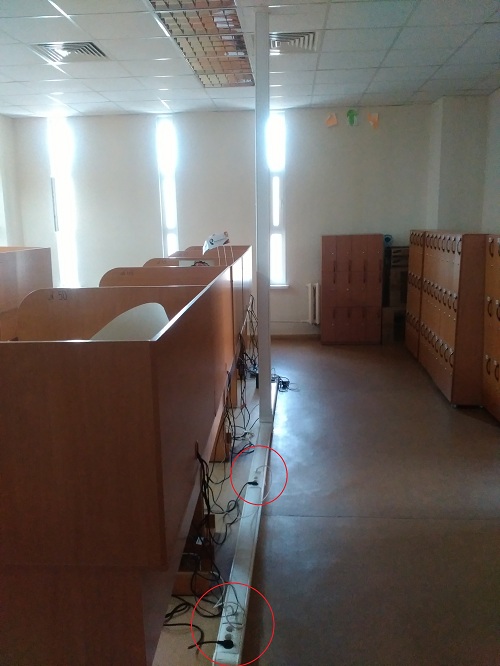

Промежуточный кросс | Организация рабочих мест в кабель-каналах |

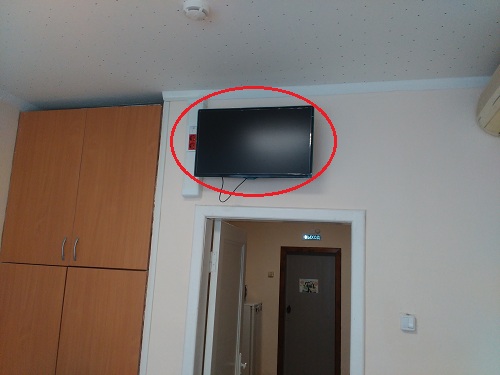

Видеопанель в кабинете замдиректора |
Заказчик:
ПАО "Ростелеком"
Исходный объект:
Административное здание ПАО "Ростелеком" по адресу г. Киров, ул. Менделеева 33.
Задачи
Реформирование регионального контакт-центра в соответствии с техническим заданием:
Проектируемые рабочие места размещаются на 3 и 4 этажах здания ЕРЦОВ.
В помещениях 4 этажа оборудуются 16 рабочих мест, из которых 13 мест оснащаются как РМ (рабочее место) и 3 места как ДРМ (дополнительные рабочие места), в помещениях 3 этажа оборудуются 3 места, оснащаемые как ДРМ.
Каждое РМ комплектуется персональным компьютером с головной гарнитурой, одной информационной розеткой типа RJ-45 и 2 (двумя) электрическими розетками типа F(CEE 7/4);
Каждое ДРМ предназначено для подключения оргтехники, комплектуется двумя информационными розетками типа RJ-45 и тремя электрическими розетками типа F(CEE 7/4).
К каждой информационной розетке RJ45 подводится один кабель UTP-5-4х2 кат.5е («витая пара»). Информационные кабели сводятся в распределительный шкаф, расположенный на 4 этаже в помещении ОТМУС-51 в существующую стойку 19” с разделкой в проектируемую кросс-панель. Прокладка кабелей к РМ и ДРМ осуществляется согласно ТУ к проектированию «Реконструкция ЛВС (СКС)» (Приложение 1 к Заданию №1326).
Для организации видеоинформирования сотрудников и обеспечения возможности видеонаблюдения за эффективностью работы сотрудников в операторских залах на 3 и 4 этажах предусматривается установка дисплеев и купольных видеокамер. Дисплеи устанавливаются на высоте 2000-2100 мм при помощи настенных и потолочных кронштейнов.
В операторском зале на 4 этаже устанавливаются 6 дисплеев. От каждого дисплея к РМ 27 прокладывается по одному информационному кабелю со свободными окончаниями 1,5 м.
В операторском зале на 3 этаже устанавливаются 10 дисплеев. Установка и монтаж выполняется аналогично 4-му этажу. Кабели от приёмников прокладываются к РМ 54.
На 1 этаже в кабинете №216б устанавливается один дисплей при помощи настенного крепления VESA.
На 3 и 4 этажах устанавливаются купольные видеокамеры посредством крепления к декоративной обрешётке или плитке подвесного потолка. От каждой видеокамеры прокладывается ИК в существующую стойку 19”, расположенную в помещении ОТМУС-51 на 4 этаже.
В кабинете ИТР на 3 этаже над проектируемым ДРМ 3 устанавливается настенный кронштейн для проектора.
На 3 и 4 этажах устанавливаются дополнительные светильники, выключатели освещения и розетки электропитания (бытовое, 220В).
Решение:
Произведена модернизация локальной вычислительной сети, электропитания, освещения. Произведен монтаж камер наблюдения и дисплеев для вывода информации.
Технологический портфель:
1. Кабельные системы IEK, Nikomax;
2. Кабель Proconect ;
3. Дисплеи Samsung;
4. Видеокамеры Axis;
5. Преобразователи HDMI to Lan Dr.HD
6. Коммутаторы Dlink;
7. Светильники и лампы Эпра.
